?钢筋绑扎、混凝土浇筑、土方开挖......中秋假期,,,,,PT视讯(中国区)官网北京段灾后恢复重修项目不歇工,,,,,上千名建设者们坚守岗位,,,,,全力推进项目建设。。。。。。
官厅水库清淤试点工程
?投入职员209人次,,,,,机械装备108辆(台),,,,,完成水下清淤54945方、余水处置惩罚区两布一膜铺设2.4万平方米、余水处置惩罚区袋装土施工523.15方、脱水处置惩罚区钢板桩施工659根。。。。。。

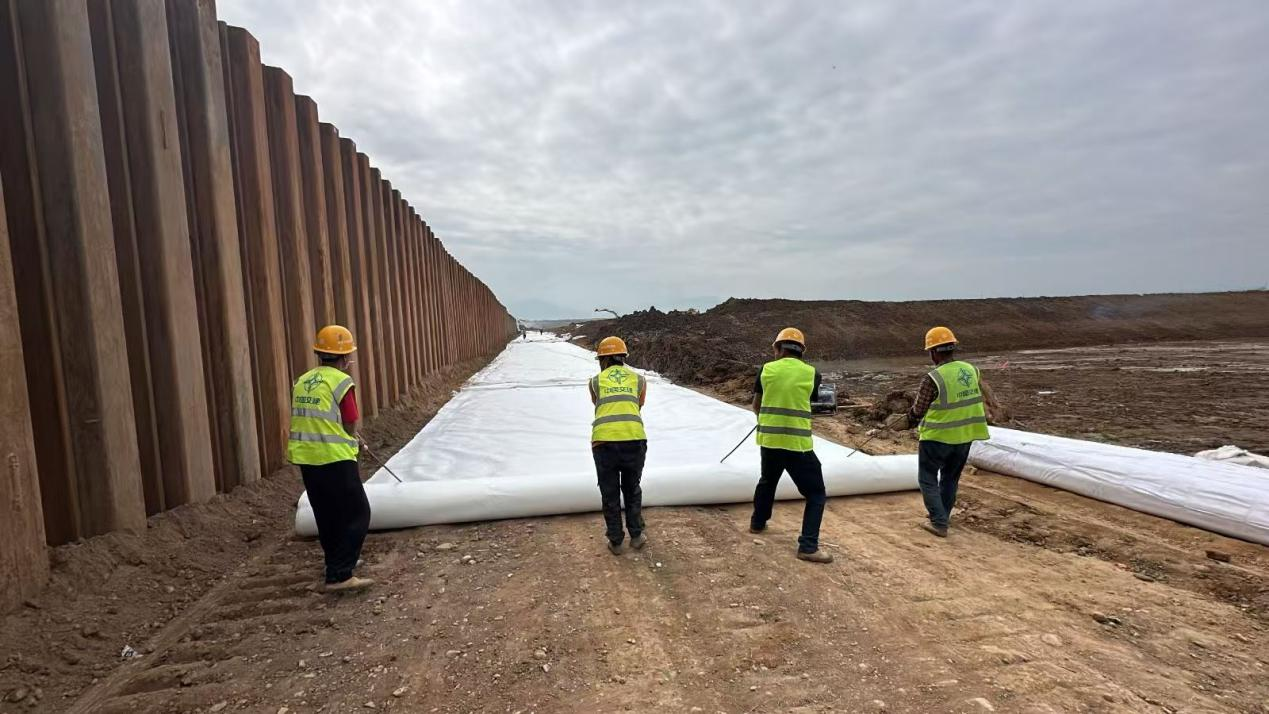

脱水区2区两布一膜铺设

挖泥5区淤泥吹填
PT视讯(中国区)官网山峡段综合提升工程

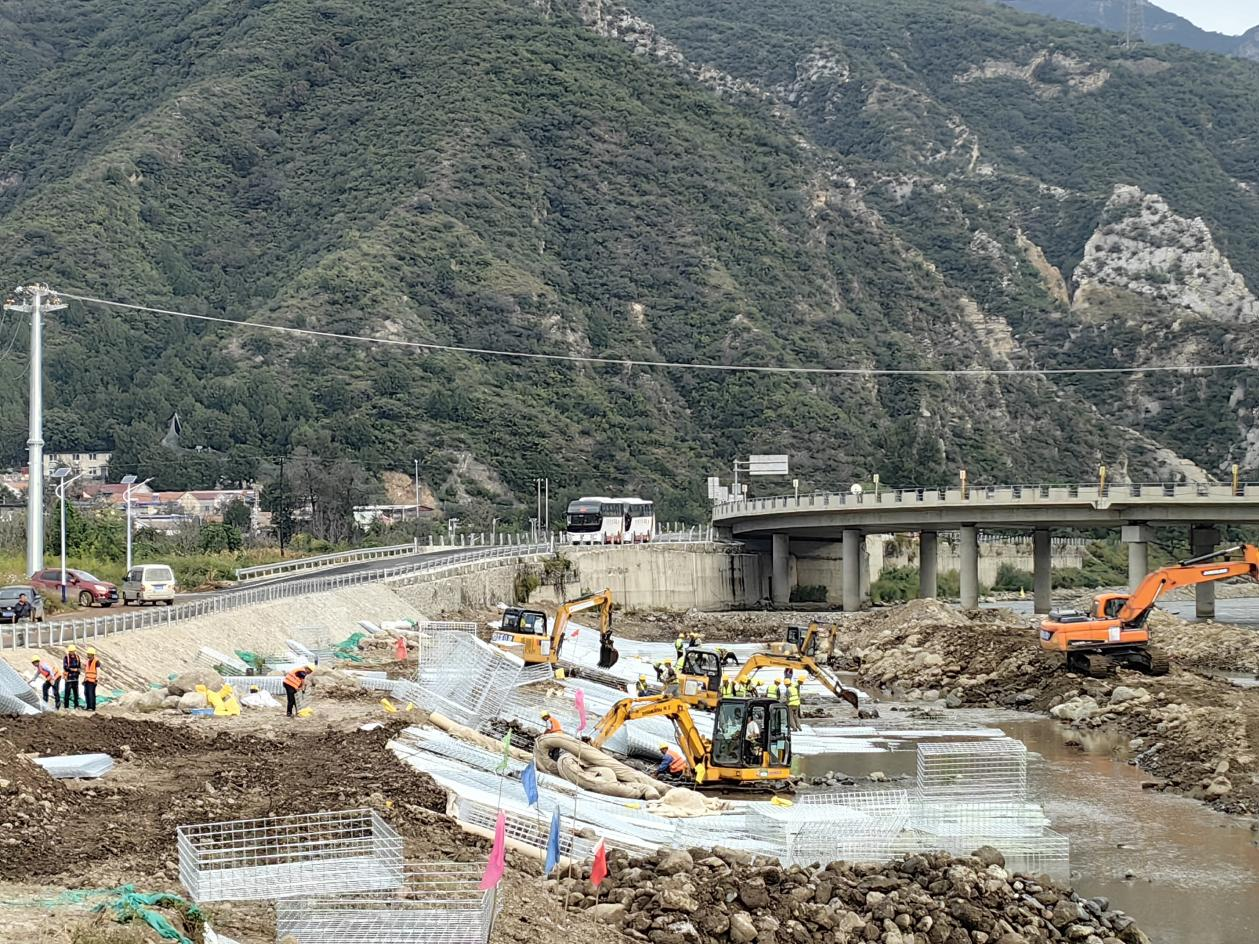

投入职员500余人,,,,,挖掘机、装载机、旋挖钻及自卸车等机械装备132台,,,,,完成河流疏挖2.35万方、水边陡坡钢筋石笼6500方、东王平和水峪嘴墟落防护地下排桩施工18根。。。。。。

爱河湾支线入口处钢筋石笼施工

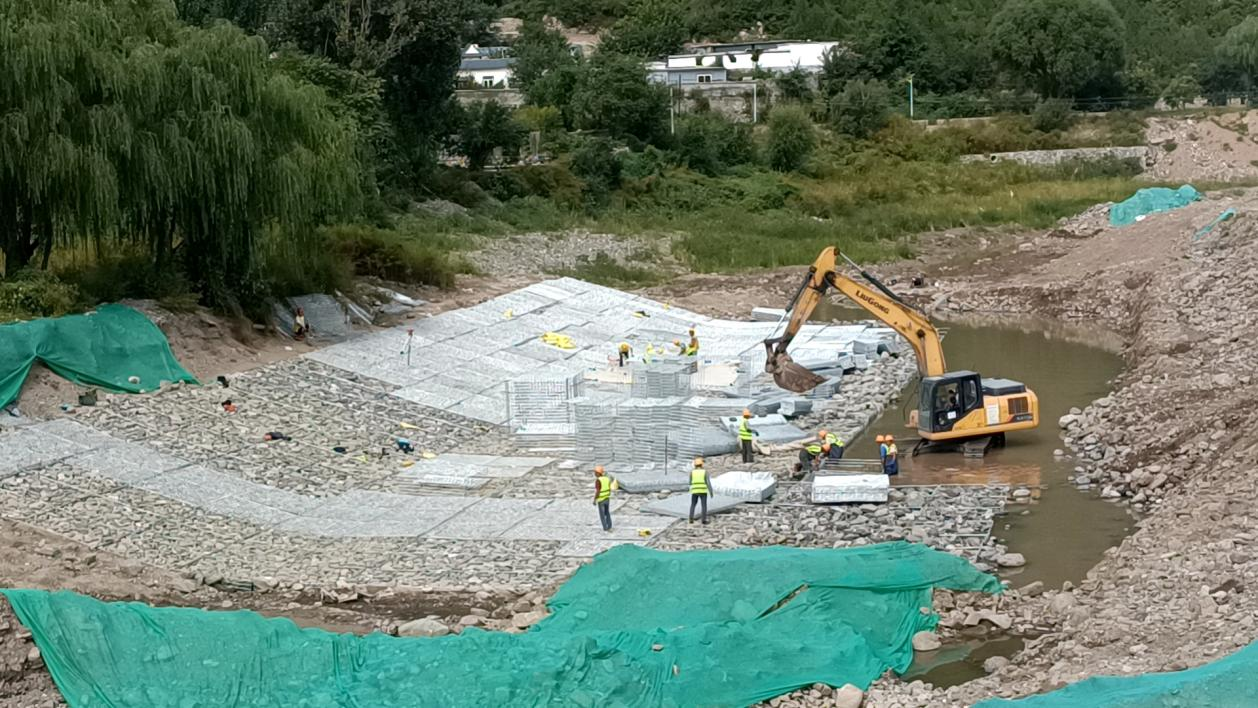

丁家滩桥上游石笼施工
两站应急水毁修复工程项目
下马岭电站施工主要集中在生涯区修建物重修,,,,,开展主要结构支模、钢筋绑扎等作业。。。。。。下苇甸电站重点开展尾水渠侧防洪墙墙体模板装置及眷属楼基础浇筑,,,,,节日时代相关手艺及施工职员进场开展机组拆除事情。。。。。。

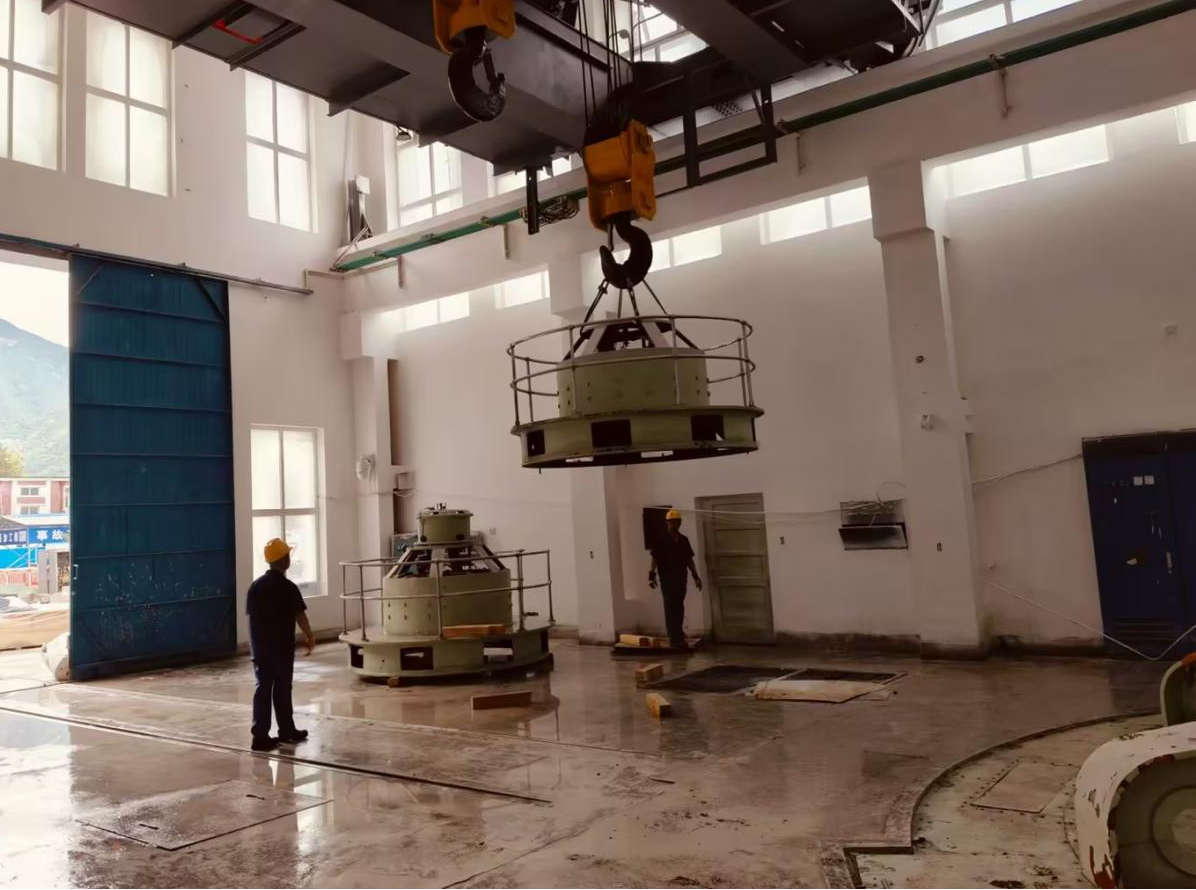

下苇甸电站机组上盖拆除
卢三段综合提升及“五湖一线”水毁修复工程
?投入装备227台,,,,,职员1163人。。。。。。卢三段综合提升工程完成单侧防冲墙建设156米、双侧导墙制作130米、备塌体(混凝土六面体)预制4100块。。。。。。“五湖一线”水毁修复工程完成滩地平整5450平方米,,,,,土方、淤泥、砂石开挖30000余方以及修建护岸590米等。。。。。。

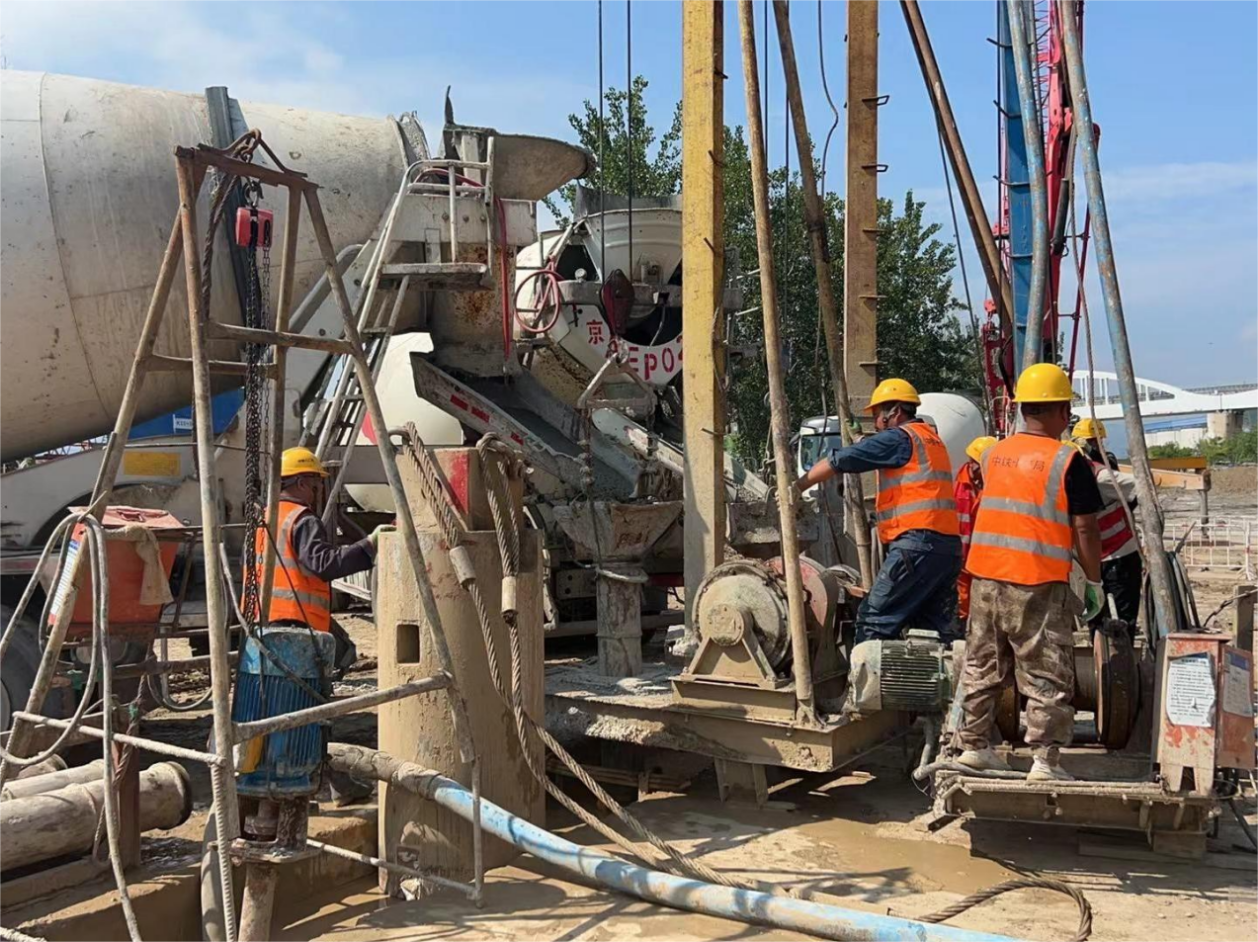

卢三段石卢灌渠防冲墙混凝土灌注

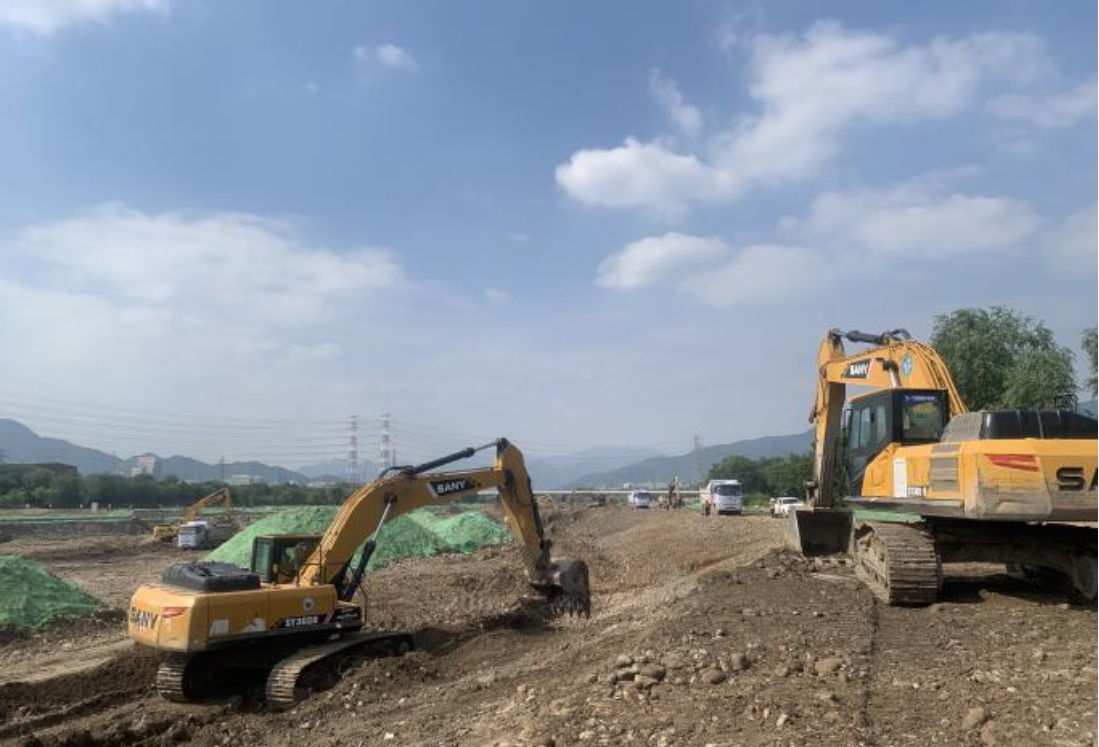

门城湖河底及左岸边坡开挖
PT视讯(中国区)官网卢梁段综合提升工程

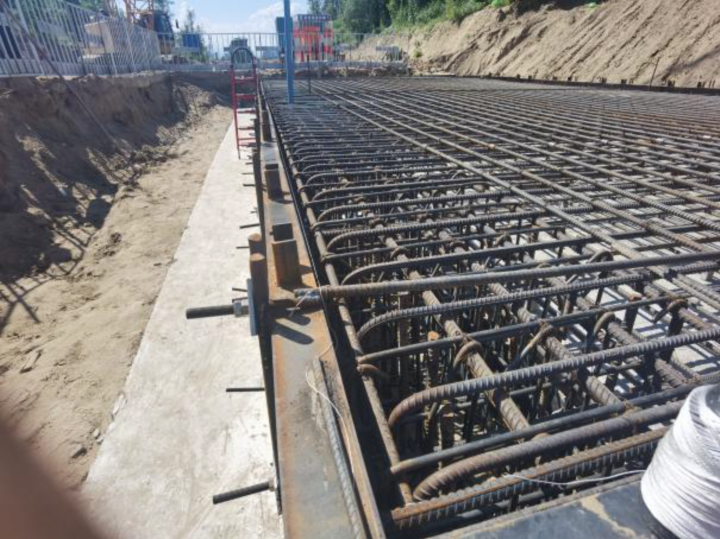

?中秋时代,,,,,PT视讯(中国区)官网卢梁段综合提升工程周全开工建设,,,,,累计投入职员2100余人次,,,,,成槽机、挖掘机、自卸车等机械装备400余台次,,,,,完成防冲墙浇筑348.53米、冠梁拉接板72米、地上箱式结构顶板24米。。。。。。

卢梁段成槽施工现场

卢梁二标冠梁拉接板钢筋绑扎、模板装置
