一线传真 | 两站应急水毁修复工程逾额完成月度妄想使命
宣布时间:
2024-11-05
泉源:
北京灾后重修项目办

金秋十月,,,,,两站应急水毁修复项目现场,,,,,施工职员用辛勤的汗水,,,,,抢抓时机,,,,,乘势而上,,,,,逾额完成月度妄想使命。。。。。。

本月该项目共计投入施工职员170余人、装备5台,,,,,完成妄想使命的110%。。。。。。其中下马岭电站主要完成4#机组上盖及上机架拆除、单体修建结构施工1504平方米、尾水渠清淤10360立方米等。。。。。。下苇甸电站主要完成5、6#旧机组拆除、定子机座组装、防洪墙混凝土浇筑1879.4立方米、尾水渠清淤11288立方米、装置应急通讯系统56套等。。。。。。

一线传真 | 两站应急水毁修复工程逾额完成月度妄想使命

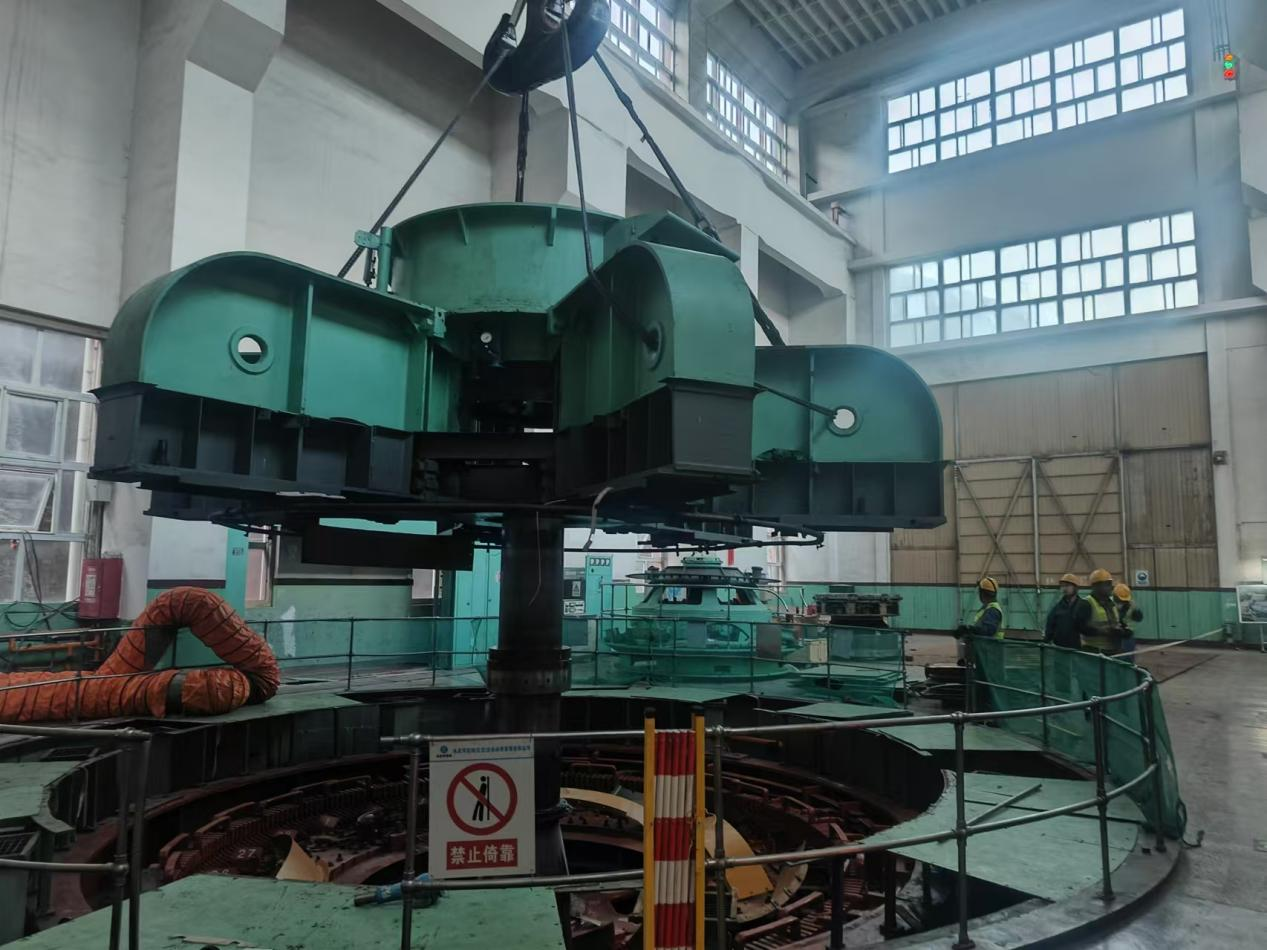

下马岭电站4#机组上机架拆除

一线传真 | 两站应急水毁修复工程逾额完成月度妄想使命

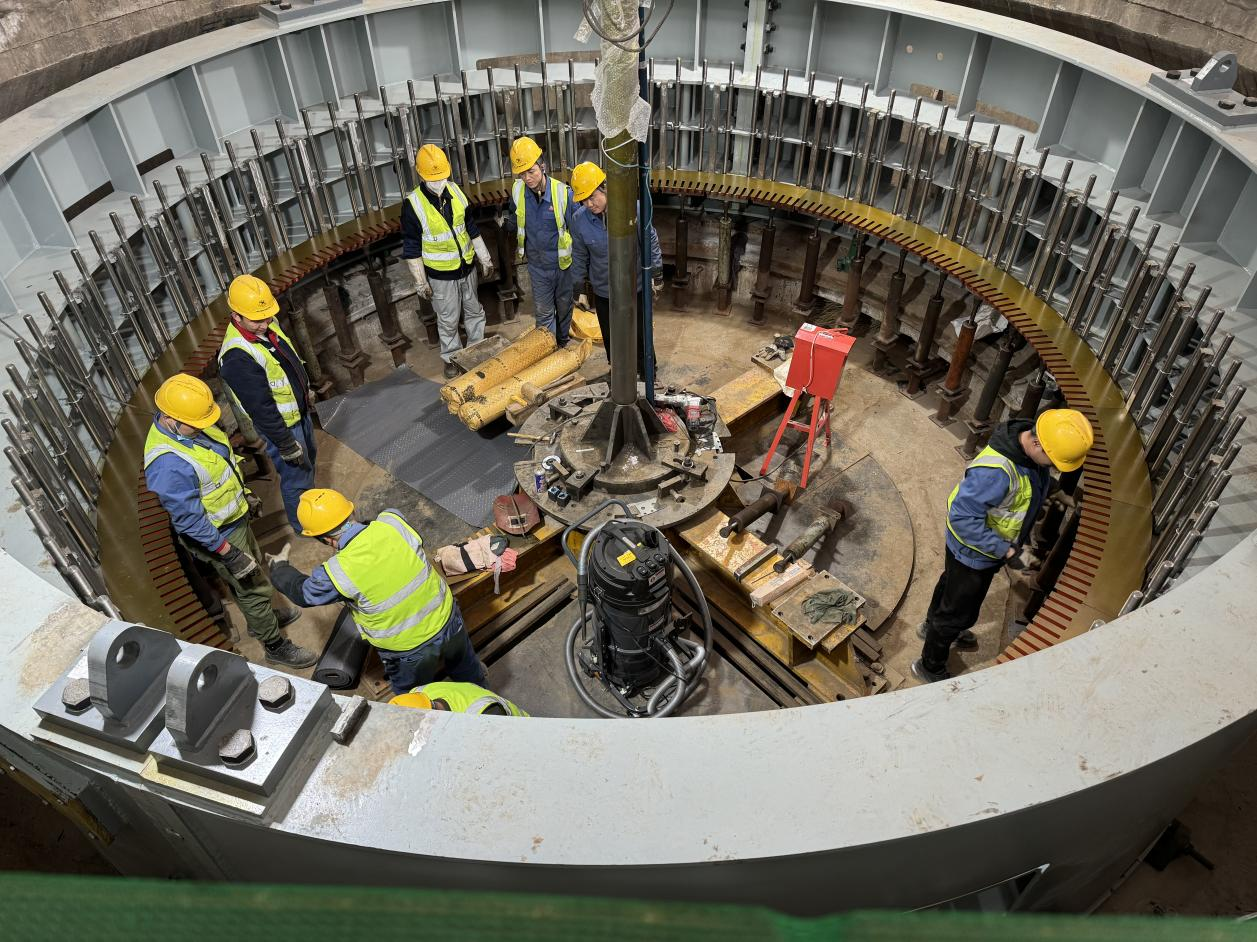

下苇甸电站定子叠片
